Hà Nội chi 2,6 tỷ đồng sửa chữa cầu Vĩnh Tuy sau vụ cháy bãi giữ xe

Quỳnh Giao
Hà Nội chi 2,6 tỷ đồng sửa chữa cầu Vĩnh Tuy sau vụ cháy bãi giữ xe

Hà Nội lên phương án sửa chữa cầu Vĩnh Tuy với nguồn kih phí 2,6 tỷ đồng

Sở Xây dựng Hà Nội đã lên phương án sửa chữa nhánh cầu Vĩnh Tuy sau vụ cháy bãi trông xe dưới gầm cầu nhằm đảm bảo "tuổi thọ" cho công trình.

Mới đây, Sở Xây dựng Hà Nội vừa thông báo kết quả thẩm định báo cáo kinh tế-kỹ thuật dự án sửa chữa nhánh Ramp CV1C cầu Vĩnh Tuy sau vụ cháy bãi giữ xe, hướng từ cầu Vĩnh Tuy xuống đê Nguyễn Khoái nhằm bảo đảm an toàn công trình và an toàn giao thông.

Theo đó, sẽ giữ nguyên quy mô cầu theo hiện cầu hiện trạng, đục bỏ phần bê tông bị hư hỏng giảm cường độ sau đó phun bêtông cường độ cao bù lại phần bê tông đã bị ảnh hưởng của đám cháy đối với nhịp N1 và N2 nhánh Ramp CV1C và các trụ T2 CV1C, T3CV1C. Đối với nhịp N1, sau khi phun bêtông tiến hành căng cáp dự ứng lực nhịp N1.

Phương án thiết kế sửa chữa đối với kết cấu phần trên, nhịp N1 nhánh Ramp CV1C (tính từ mố M1CV1C-T2CV1C) sẽ đục tẩy phần bêtông bị ảnh hưởng của đám cháy; khoan cấy cốt thép, bổ sung lưới cốt thép D14 liên kết với cốt thép hiện trạng; phun vữa bê tông cường độ 45MPa hoàn trả dày trung bình 120mm; hoàn thiện bề mặt sau khi phun.

Cầu Vĩnh Tuy cũng được căng cáp dự ứng lực tại đáy dầm nhịp N1 để tăng cường khả năng chịu lực của dầm, bổ sung 2 ụ neo cáp mỗi đầu, bổ sung 2 dầm ngang chuyển hướng được khoan cấy cốt thép liên kết với đáy dầm; căng cáp dự ứng lực tăng cường cho đáy dầm nhịp N1 bằng 8 bó cáp dự ứng lực.

Chi 2,6 tỷ đồng sửa chữa cầu Vĩnh Tuy sau vụ cháy bãi giữ xe- Ảnh 1.

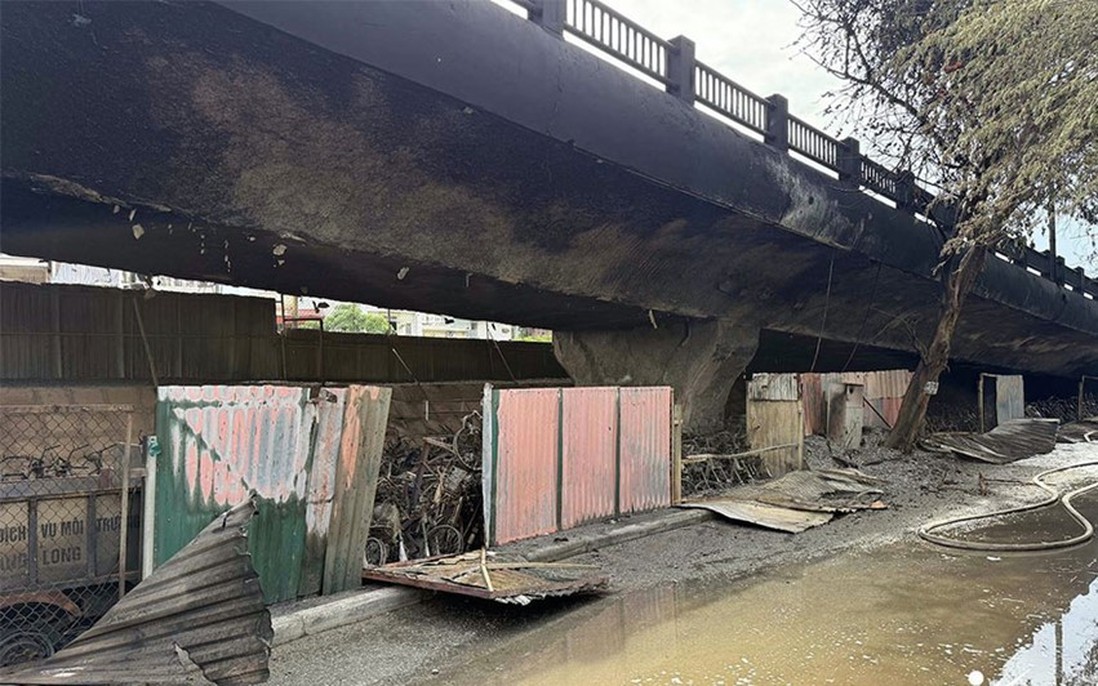

Hiện trường vụ cháy nhìn từ trên cao

Với nhịp N2 nhánh Ramp CV1C (tính từ trụ T2CV1C-T3CV1C), sẽ đục tẩy phần bê tông bị ảnh hưởng của đám cháy với chiều sâu tính từ mặt dầm hiện trạng trung bình 60mm; khoan cấy cốt thép, bổ sung lưới cốt thép D10 liên kết với cốt thép hiện trạng; phun vữa bê tông cường độ 45MPa hoàn trả dày trung bình 60mm; hoàn thiện bề mặt sau khi phun.

Đối với kết cấu phần dưới, trụ T2 nhánh Ramp CV1C sẽ đục tẩy phần bê tông bị ảnh hưởng của đám cháy với chiều sâu tính từ mặt thân trụ hiện trạng dày trung bình 60mm; khoan cấy cốt thép, bổ sung lưới cốt thép D10 liên kết với cốt thép hiện trạng; phun vữa bêtông cường độ 35MPa hoàn trả dày trung bình 60mm; hoàn thiện bề mặt sau khi phun.

Trụ T3 nhánh Ramp CV1, đục tẩy phần bê tông bị ảnh hưởng của đám cháy 1 mặt chính trụ phía nhịp N2 với chiều sâu tính từ mặt thân trụ hiện trạng dày trung bình 60mm; phun bêtông cường độ 35MPa hoàn trả dày trung bình 60mm; hoàn thiện bề mặt sau khi phun.

Dự kiến thời gian sửa chữa sẽ kéo dài từ tháng 10-12/2025, với kinh phí sửa chữa hơn 2,6 tỷ đồng từ nguồn ngân sách thành phố Hà Nội.
